4月27日,華電金上昌波水電站地下廠房關鍵部位——巖壁梁開挖及混凝土澆筑順利完工。經檢測,開挖面殘孔率達96%、平整度好,混凝土外觀鏡面效果清晰,成形輪廓與設計高度契合,各項指標均滿足高標準質量要求,為電站后續建設奠定堅實基礎。

圖為工人正在進行巖壁梁鋼筋制安。受訪者供圖
據悉,昌波水電站是國內在建規模最大的調壓室群水電項目,工程包含22公里引水隧洞及大規模地下洞室群,是金沙江上游水風光一體化基地的重要組成部分,也是國家“十五五”重點清潔能源工程。項目施工區域地質條件復雜,存在斷裂帶、富水、高地應力等不利因素,巖體穩定性差、開挖難度大,對施工安全與質量管控提出極高要求。
巖壁梁作為地下廠房橋式起重機的核心承重結構,其施工精度與質量直接關系機電安裝進度和電站長期安全運行,是水電工程建設的重點與難點。面對復雜地質挑戰,項目團隊依托“昌波云”數字孿生平臺,以BIM模型為基礎,融合GIS、物聯網、大數據及超前地質預報等技術,構建與實際工程同步的“數字電站”。

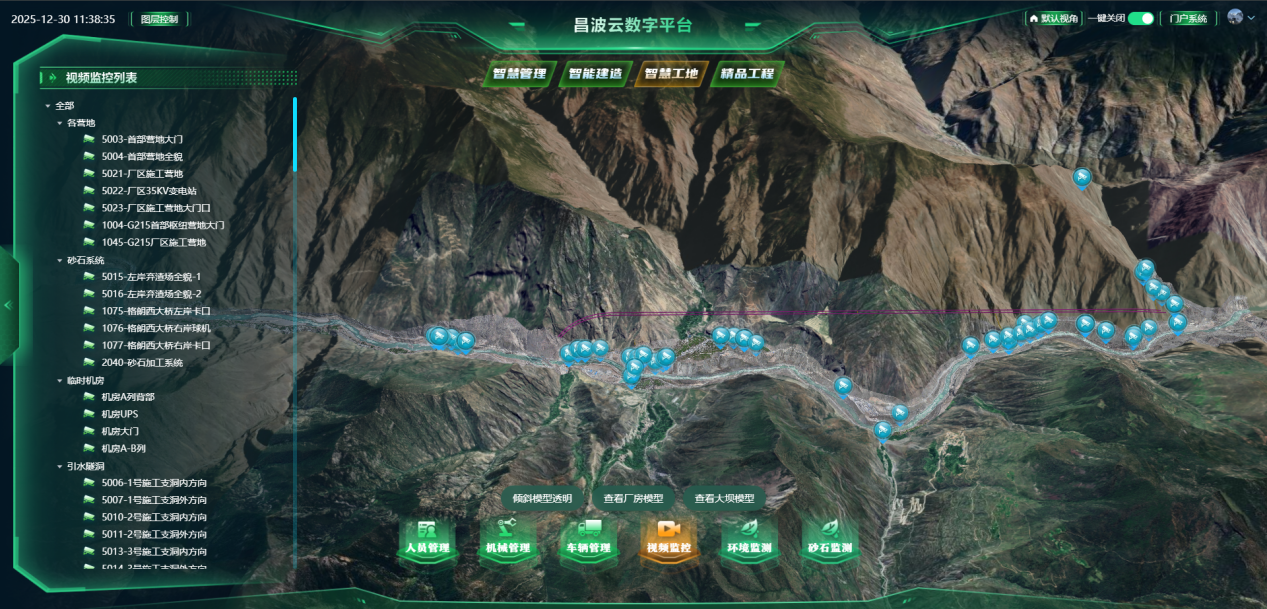

圖為昌波云數字孿生平臺-三維場景視頻監控點位。受訪者供圖
據了解,數字孿生平臺可提前探明作業面地質構造與地下水分布,相關數據實時映射至三維模型,實現巖體信息可視化,形成“探測—預警—決策—施工”閉環管理,為爆破參數優化、支護方案調整提供精準支撐,有效規避施工風險。項目團隊堅持“開挖即精品、澆筑即鏡面”的質量標準,嚴格落實“首件制”和“樣板引路”,依托智慧工地系統實現人員、設備、環境全周期精細化管控,采用精細爆破技術并動態優化參數,最終巖壁梁輪廓最大偏差1.5毫米,超挖控制在3厘米以內,關鍵指標優于國家規范。
此次巖壁梁施工完成,標志著昌波水電站地下廠房建設取得重要階段性成果,也是華電金上公司“質量管理強化年”的務實成效。下一步,項目團隊將持續深化數字技術與工程建造融合,全力推進高原峽谷現代化水電站建設,為國家清潔能源基地高質量開發提供有力支撐。
